<img src="https://certify.alexametrics.com/atrk.gif?account=fxUuj1aEsk00aa" style="display:none" height="1" width="1" alt="">
Economía

Central térmica Salitral se alista para recibir 29 generadores de energía

Los trabajos en Salitral iniciaron en septiembre y la llegada de los 29 generadores de energía a Ecuador, se estimó entre el viernes 29 de noviembre y lunes 3 de diciembre.

sábado, 30 noviembre 2024 - 15:27
Facebook
Twitter
Whatsapp
Email

Con el 90% de avance de la obra civil, la compañía Progen asegura que la central térmica Salitral, ubicada en Guayaquil, se alista para recibir los 29 generadores de energía que partieron de Houston, Estados Unidos, el pasado 19 de noviembre.

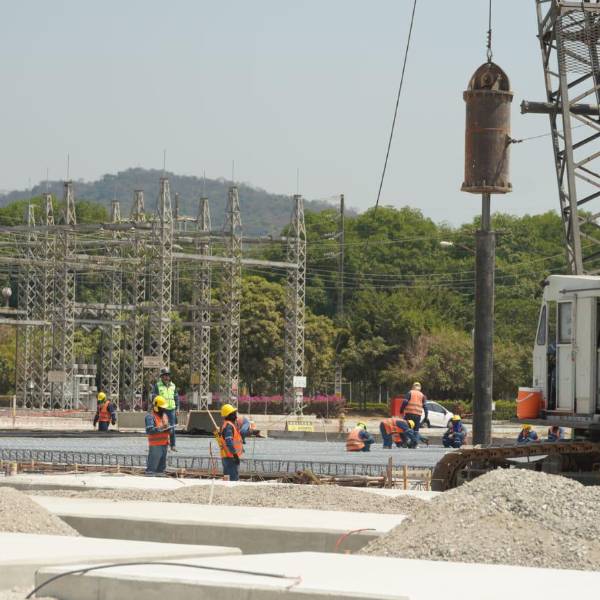

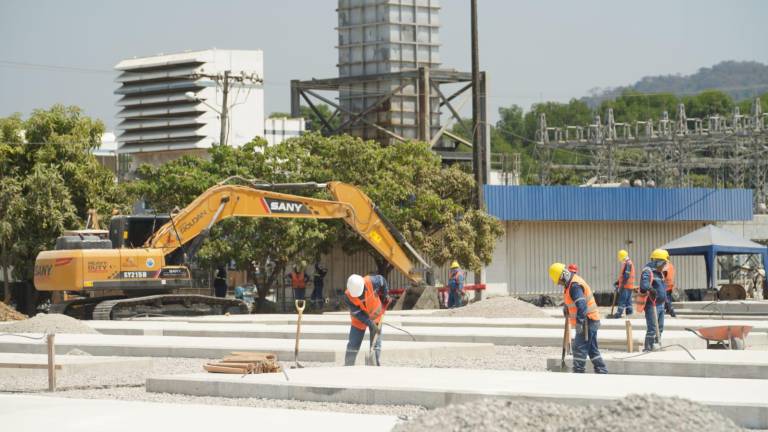

Hasta la mañana de este jueves, una cuadrilla de trabajadores continuaba con las tareas de pilotaje en el área que se encuentra en el km 7.5 de la vía a la Costa. El jefe de Ingeniería de Progen, Cristopher Barberán, explicó que previamente se realizó un estudio de suelo y protección de equipos y personas en los 18.000 metros de pilotaje de terreno.

LEA: Quito enfrentará apagones durante el feriado por su Fundación: horarios de cortes del 2 al 8 de diciembre

¿Pero qué representa un 90% de avance de obra? Carlos Martínez, jefe de Seguimiento de Control de Avance, detalló que esto incluye la colocación de bases, protecciones y respuesta a tierra en el área en donde reposarán los generadores eléctricos. “Lo más importante, no se puede ver porque no está en la superficie”, agrego.

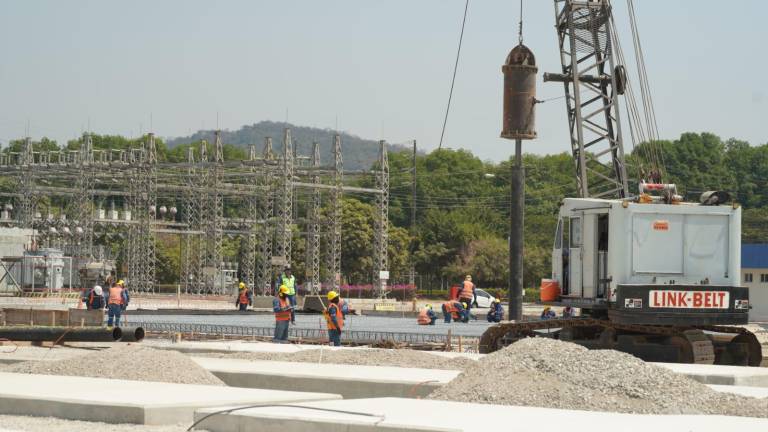

$!Obreros trabajan sobre el pilotaje de la obra la mañana del jueves 28 de noviembre.

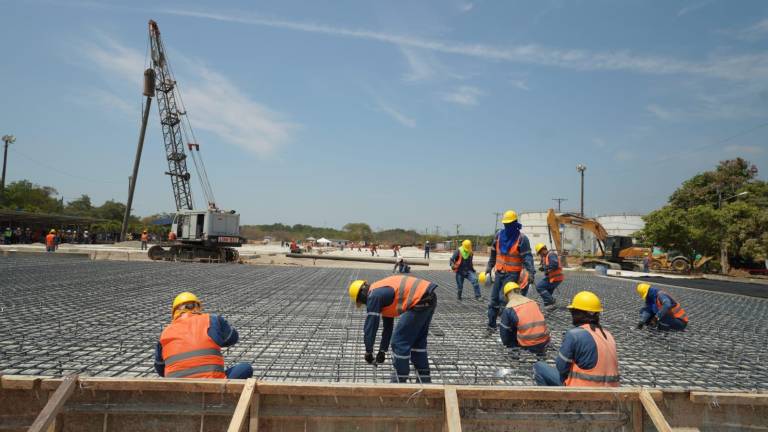

En exteriores se observan las bases de concreto, cada una con 18 pilotos para soportar las 65 toneladas de peso por cada generador y su equipo respectivo. “No es como un generador comercial que llega y se conecta sin un equipo de respaldo”, agregó.

El 10% de trabajo restante en Salitral tiene que ver con la construcción de una subestación de voltaje y finalmente con el levantamiento de un galpón que protegerá a los equipos. Esto último se ejecutará una vez que estén los generadores colocados en sus respectivos espacios.

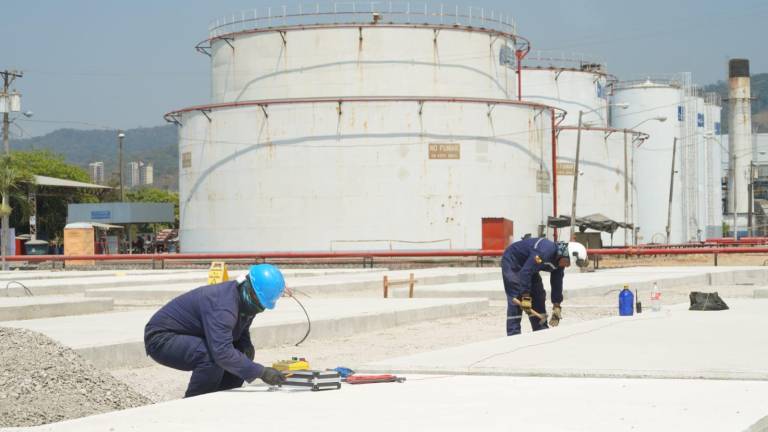

Además, se habilitará una zona de tanques que alimentará a los generadores de diésel o fuel oil No. 6 (HFO6) para su funcionamiento.

LEA: ¿Cuánto gastan los ecuatorianos en mascotas y comercio electrónico?, eso definirá nueva encuesta del INEC

Los trabajos en Salitral iniciaron en septiembre y la llegada de los 29 generadores de energía a Ecuador, se estimó entre ayer viernes 29 de noviembre y el lunes 3 de diciembre, vía marítima, según anunciaron días atrás los directivos del proyecto Quevedo-Salitral.

La estación Salitral generará 100 megavatios de energía que se sumarán al sistema nacional interconectado. El Gobierno Nacional invirtió US$ 100 millones en la adquisición de los equipos, pero la meta con Progen es contar con 50 megavatios más que operarán desde la estación Quevedo.

Más leídas

Lo más reciente
