<img src="https://certify.alexametrics.com/atrk.gif?account=fxUuj1aEsk00aa" style="display:none" height="1" width="1" alt="">
Nacional

Cuerpo de Ingenieros del Ejército finaliza los trabajos en la hidroeléctrica Toachi-Pilatón

'La culminación de esta obra es fundamental para la generación de energía eléctrica para el país', indicó el Ejército ecuatoriano, en un comunicado.

domingo, 24 noviembre 2024 - 13:10
Facebook
Twitter
Whatsapp
Email

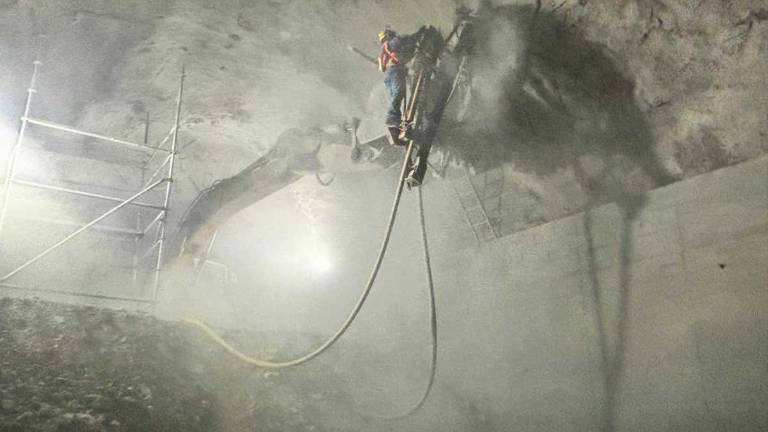

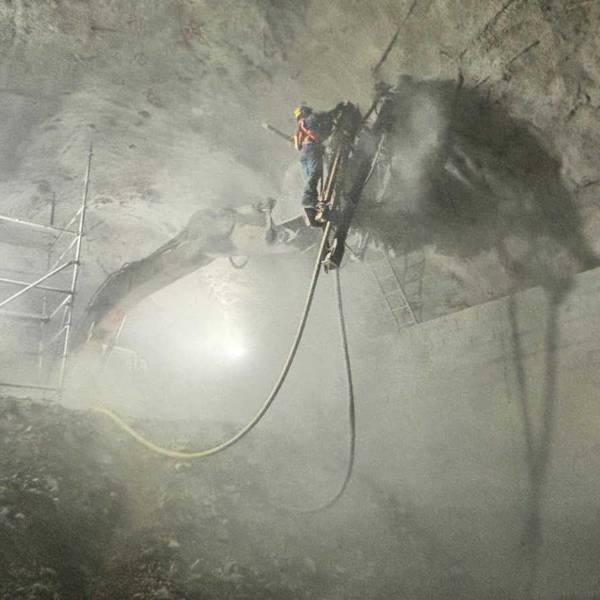

Con la finalización de la construcción del tapón del túnel de desvío, el Cuerpo de Ingenieros del Ejército anunció que concluyó los trabajos en el complejo hidroeléctrico Toachi-Pilatón.

'La culminación de esta obra es fundamental para la generación de energía eléctrica para el país', indicó el Ejército ecuatoriano, en un comunicado.

Al momento, el personal militar realiza trabajos de remoción de material que permitan el llenado del embalse de la presa Toachi.

́El proyecto hidroeléctrico Toachi Pilatón, de 254,40 MW de potencia, se encuentra ubicado en las provincias de Pichincha, Santo Domingo de los Tsáchilas y Cotopaxi. Aprovecha el potencial de los ríos Toachi y Pilatón.

Esta obra ha estado llena de luces y sombras. La primera piedra se colocó en enero de 2008. Inicialmente esta obra estuvo en manos de la brasileña Odebrecht, pero salió del país por el escándalo de los problemas en la central San Francisco. Luego fue adjudicada en 2010 a la empresa china CWE, pero informes de Contraloría detectaron varias irregularidades.

Además, la empresa rusa Inter Rao, que fue contratada en 2010, para instalar y poner en marcha los equipos electromecánicos, tuvo demoras en el cumplimiento de los plazos. En 2017 se produjo la terminación unilateral del contrato.

Luego, en 2019 fue contratada la industria rusa Tyazhmash que había provisto buena parte de los equipos electromecánicos para que actuara como responsable directa de la provisión, instalación y funcionamiento de la central hidroeléctrica. Mientras que a fines de 2023, el Cuerpo de Ingenieros del Ejército inició los trabajos del contrato de obras civiles y complementarias del Proyecto Toachi-Pilatón.

La ministra de Energía encargada, Inés Manzano, señaló que el 22 de noviembre se iniciaron las primeras pruebas en la hidroeléctrica y que está previsto que la central entre en funcionamiento el 17 de diciembre.

Más leídas

Lo más reciente
